钢梁吊装示意图:吊装受力分析:
钢柱的受力计算比较简单,取**的钢柱作为计算对象,从图纸中计算得出**重的约为5.062吨,而吊车需要的**回转半径为22.6米,需要的**高作业高度为23.45米,查吊车性能参数表得出此时**小吊重为10吨>5.062吨。
钢梁和桁架吊装受力分析:分析时,我们均采用**重量的构件,从设计图纸中可算出,**重的钢梁/桁架约为6.875T,长度为14.436米。构件重心可以近似看做它的中心点,如图所示:吊钩点为O,绑接点为M和N。吊装时,O点相对于构件重心高度为4米,O点相对于M和N点的水平距离为2米,α为钢丝绳分角,约为95°。
参照钢丝绳的受拉力计算公式:
T=(G/cos α/2)/2=(22/0.682)/2=16.13KN
吊装用钢丝绳根据吊装重量,查表选用6*19+1型D=15.5 MM钢丝绳。其安全系数验算如下:
由公式k=P/T得:k=137.95/16=8.6≥8,所以所选钢丝绳满足要求。
注:P----为钢丝绳的破断拉力总和(KN)(查表得P取137.95KN),
k----为钢丝绳的安全系数(查表得k取8-10) 再分析汽吊起重受力分析:

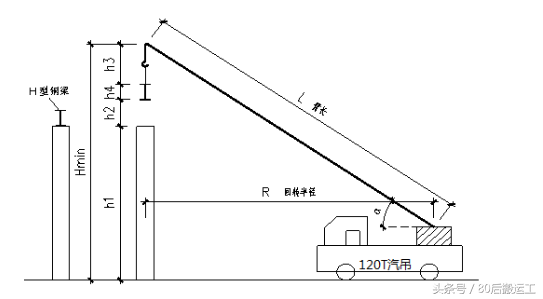

下图为汽吊吊装钢梁立面示意图:
起重高度:H≥Hmin=h1+h2+h3+h4
其中:h1—钢梁/桁架的顶层高度(m)取**值为23.45m
h2—吊装间隙,现取0.3m
h3—索具高度,现取3.75m
h4—钢梁/桁架高度,取**值为5.05m
则Hmin=23.45+0.3+3.75+5.05=32.55m
分析方法:参照现场吊装实际情况,计算出吊装**不利情况下吊车的臂长L和吊重能力是否满足吊装要求。根据图纸中钢梁位置和现场场地情况可算出**回转半径R=22.6m,参照上面公式得出的Hmin=32.55m,得出吊臂分角α=55°,**重的钢梁为6.875吨。因而计算吊车在**不利情况下需要的臂长:
L=Hmin/sinα=32.55/sin55°=39.73m。
对照QYL—120型汽吊技术参数:主臂长42m,副臂长24m,主臂长≥L符合要求,回转半径为22.6米(根据现场情况而定)时起重能力Q=10吨≥6.875吨,故选用此吊车满足吊装要求。
